Обшивка каркасного дома снаружи: слои, вентзазор и облицовка

Стена каркасного дома собрана слоями, и снаружи её закрывают не одной доской, а несколькими слоями: плиты по каркасу, ветрозащита, зазор для воздуха и облицовка. Если пропустить слой или зажать зазор, влага останется в утеплителе и дереве под красивой обшивкой. Разбираем, в каком порядке идут слои снаружи, что о них говорит СП 352 и чем обшивают фасад.

Опубликовано · 8 мин чтения · Раздел: Деревянные дома

Содержание
  1. Слои стены снаружи
  2. Плиты по каркасу
  3. Ветрозащита
  4. Вентилируемый зазор
  5. Обрешётка под облицовку
  6. Чем обшить каркасный дом
  7. Низ, углы и проёмы
  8. Защита дерева
  9. Ошибки при обшивке каркасного дома
  10. Чек-лист обшивки каркасного дома снаружи
  11. Частые вопросы
Коротко
  • Снаружи каркасной стены по порядку идут: плиты по каркасу, ветрозащитный слой, вентилируемый зазор и облицовка.
  • По п. 11.6.5 СП 352 снаружи каркасной стены зазор между гидроветрозащитой и наружной обшивкой обязателен и не меньше 2,5 см.
  • Слой снаружи утеплителя защищает от ветра, но по п. 11.6.7 СП 352 не должен мешать пару выходить наружу.
  • При деревянной обшивке её низ по п. 11.2.3 СП 352 держат не ниже 250 мм от планировочной отметки земли.

Каркасный дом снаружи закрывают не так, как сруб или каменную стену. Здесь облицовка — последний из нескольких слоёв, и каждый слой под ней отвечает за своё: жёсткость каркаса, защиту утеплителя от ветра, просушку. Как обшивают деревянные дома в целом и чем отличаются материалы, рассказано в статье об обшивке фасада, как отделывают каркасный дом изнутри — в статье об отделке каркасного дома внутри, а здесь — о наружной стороне стены.

Слои стены снаружи

По п. 11.6.12 СП 352.1325800.2017 утеплённую наружную стену каркасного дома защищают от наружного воздуха тремя слоями: наружной защитной обшивкой каркаса, водовоздухозащитным слоем и облицовкой или наружной штукатуркой. Между облицовкой и ветрозащитой оставляют зазор для воздуха. От каркаса к улице:

  1. Каркас с утеплителем. Стойки и утеплитель между ними; со стороны комнат его закрывает пароизоляция.
  2. Наружная обшивка каркаса — жёсткие плиты или листы по стойкам.
  3. Ветрозащита — мембрана, которая не пускает ветер в утеплитель и выпускает пар.
  4. Рейки и вентилируемый зазор — воздух идёт снизу вверх и сушит слои под облицовкой.
  5. Облицовка — то, что видно с улицы: доска или сайдинг.

Какие именно слои и материалы будут в стене, задаёт проект дома. Порядок нельзя переставлять: каждый следующий слой закрывает предыдущий, и ошибку потом не исправить без разборки фасада.

Плиты по каркасу

Наружная обшивка каркаса из плит — не отделка, а часть конструкции. По п. 11.4.7 СП 352 жёсткость каркаса обеспечивают обшивки из жёстких плитных или листовых материалов или пиломатериалов. Какие плиты ставить, какой толщины и как крепить, задают проект каркаса и инструкция производителя плит.

Для облицовки плиты — основание. Перед ветрозащитой их осматривают: все ли листы на месте и закреплены, нет ли намокших и разбухших краёв после дождей, закрыты ли щели у окон и дверей. Всё, что найдено, решают до мембраны: под облицовкой этого уже не будет видно.

Ветрозащита

С наружной стороны утеплителя нужны слои, которые плохо пропускают воздух: иначе ветер выдувает тепло из стены. Но п. 11.6.7 СП 352 ставит условие: эти слои не должны препятствовать удалению водяных паров из конструкции наружу. Пар идёт из дома сквозь стену, и снаружи он должен выходить, а не скапливаться в утеплителе.

Поэтому снаружи ставят паропроницаемую ветрозащитную мембрану, а не плёнку, которая пар не пропускает: глухая плёнка снаружи заперла бы влагу в стене. Как это правило работает в деревянном доме, рассказано в статье об утеплении.

  • Нахлёсты. Мембрану ведут полотнами снизу вверх, верхнее полотно кладут на нижнее, чтобы вода, попавшая за облицовку, стекала по ней, а не заходила под нахлёст. Ширину нахлёста и чем проклеивать стыки, указывает производитель мембраны.
  • Окна и двери. Вокруг проёмов мембрану подрезают и проклеивают так, чтобы вода с неё уходила в стороны и вниз, а не в проём.
  • Солнце. Мембрана — не облицовка. Сколько она может простоять открытой, указывает производитель, поэтому облицовку не откладывают надолго.

Вентилируемый зазор

По п. 11.6.5 СП 352 снаружи и внутри наружных каркасных стен устраивают вентиляционные зазоры: снаружи — между гидроветрозащитой и наружной обшивкой. Минимальная величина зазоров — 2,5 см.

Зазор создают рейки — контробрешётка поверх мембраны. Воздух входит в зазор внизу стены, поднимается и выходит под карнизом. По п. 11.7.2 СП 352 в конструкцию наружной отделки входят устройства для отвода проникшей за облицовку атмосферной влаги и воздушные прослойки, которые защищают деревянные элементы и утеплитель от намокания.

  • Открыт внизу и вверху. Зазор не заделывают глухой доской ни у цоколя, ни под свесом крыши. Чтобы в него не забрались насекомые и птицы, вход закрывают сеткой или перфорированной планкой — они пропускают воздух.
  • Не перекрыт на пути. Над окнами и под ними воздух должен обходить проём, поэтому рейки там не смыкают в сплошную рамку.
  • Отлив внизу. Вода, которая попала за облицовку, стекает по мембране вниз и должна выйти наружу, а не на верх фундамента под стену.

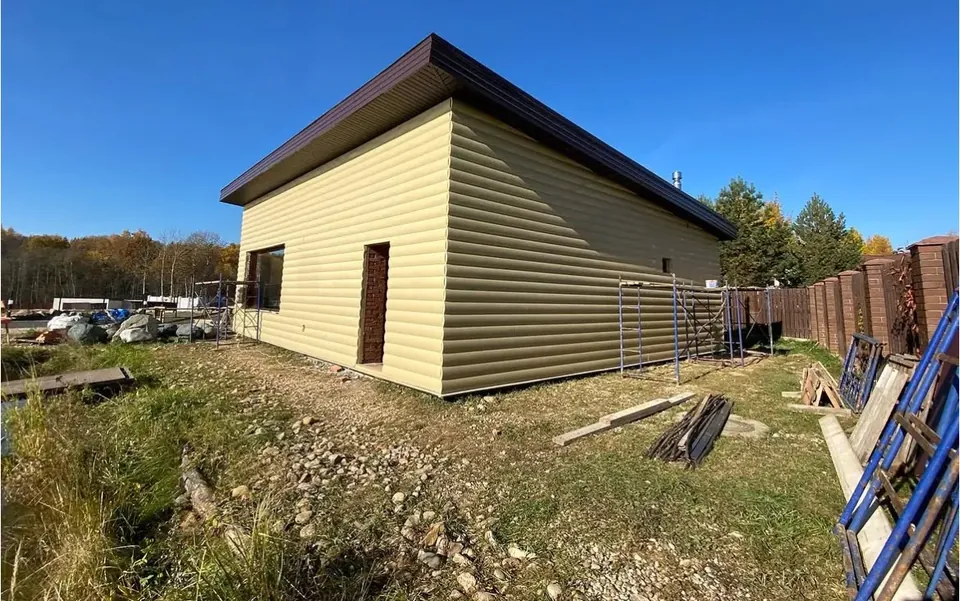

Одноэтажный дом с плоской крышей, обшитый светлым сайдингом под бревно: горизонтальные панели идут от низа стены до коричневого свеса крыши, у стен стоят строительные леса, на земле лежат доски

Обрешётка под облицовку

Рейки ставят поперёк облицовки, как и на других деревянных фасадах с вентзазором:

  • Горизонтальную облицовку — имитацию бруса, блок-хаус, вагонку, горизонтальный сайдинг — крепят на вертикальные рейки. Они же создают зазор: воздух идёт между ними снизу вверх.
  • Вертикальную облицовку крепят на горизонтальные рейки. Сами по себе они перекрыли бы путь воздуху, поэтому под ними по мембране идёт вертикальная контробрешётка.

Рейки берут сухие, обработанные антисептиком, и крепят к стойкам каркаса так, как указано в проекте. Плоскость выводят по уровню и отвесу: каркас ровный, но облицовка повторит каждую ступеньку между листами плит. Шаг реек под конкретную облицовку указывает её производитель — подробно для сайдинга разобрано в статье об обшивке сайдингом.

Чем обшить каркасный дом

Облицовка лежит поверх зазора, и для неё подходит то же, что и для других деревянных домов:

  • Имитация бруса — фасад «под брус». Чем она отличается от блок-хауса, рассказано в статье об имитации бруса и блок-хаусе.
  • Блок-хаус — стена выглядит как из бревна. Как его монтируют ряд за рядом, разобрано в статье о монтаже блок-хауса.
  • Планкен — доска без шипа и паза, которую ставят с зазорами. Как устроен фасад из лиственницы, рассказано в статье о планкене.
  • Вагонка — доска с шипом и пазом.
  • Сайдинг — готовые панели, которые не нужно красить, но нужно крепить с зазорами на тепловое расширение.

Выбирают по виду фасада и уходу: деревянную облицовку со временем перекрашивают, сайдинг — нет.

Низ, углы и проёмы

По п. 11.2.3 СП 352 низ каркасных стен первого этажа располагают не менее чем на 150 мм выше планировочной отметки земли. При деревянной обшивке расстояние от её низа до планировочной отметки — не менее 250 мм. Внизу стены летят брызги и лежит снег, и доска у земли будет постоянно мокрой.

Углы закрывают угловыми планками или стыкуют облицовку так, чтобы не осталось щелей и открытых торцов. У окон и дверей ставят наличники и отливы: вода должна уходить с облицовки, а не затекать за неё. Подробнее — в статье об обшивке фасада.

Защита дерева

Деревянную облицовку покрывают защитным составом до монтажа — торцы и тыльную сторону, к которым после сборки уже не добраться, — а лицевую сторону докрашивают после. Как защищают дерево снаружи, рассказано в статье о защите древесины, как и чем красят фасад — в статье о покраске снаружи.

Ошибки при обшивке каркасного дома

  • Облицовку прибили прямо по плитам или мембране — зазора нет, слои под ней не просыхают.
  • Снаружи утеплителя положили плёнку, которая не пропускает пар, — влага осталась в стене.
  • Мембрану внахлёст положили нижним полотном на верхнее — вода заходит под нахлёст.
  • Зазор заделали внизу или под свесом глухой доской — воздух в нём стоит.
  • Горизонтальные рейки под вертикальную доску поставили без контробрешётки.
  • Низ деревянной обшивки довели почти до земли.
  • Мембрану оставили открытой под солнцем дольше, чем разрешает производитель.
Как делаем мы

Обшиваем каркасные дома снаружи имитацией бруса, планкеном, вагонкой, блок-хаусом или сайдингом: проверяем основание и ветрозащиту, ставим обрешётку с вентзазором, монтируем облицовку, закрываем углы и проёмы. С объекта присылаем фотоотчёты. Оплата — за принятый этап.

Чек-лист обшивки каркасного дома снаружи

  1. Слои стены и материалы заданы в проекте.
  2. Плиты по каркасу на месте, закреплены, края не разбухли.
  3. Снаружи утеплителя — паропроницаемая ветрозащитная мембрана.
  4. Нахлёсты мембраны — верхнее полотно на нижнее, стыки и проёмы проклеены.
  5. Зазор между мембраной и облицовкой не меньше 2,5 см.
  6. Зазор открыт внизу и под свесом, вход закрыт сеткой или перфорированной планкой.
  7. Низ деревянной обшивки не ниже 250 мм от планировочной отметки земли.
  8. Торцы и тыльная сторона доски покрыты до монтажа.

Частые вопросы

Что кладут под облицовку каркасного дома?

Поверх каркаса идут плиты наружной обшивки, на них — ветрозащитная мембрана, затем рейки, которые создают вентилируемый зазор. Облицовку крепят уже к рейкам. Какие слои и материалы будут в стене, задаёт проект.

Можно ли обшить каркасный дом без вентзазора?

Нет. По п. 11.6.5 СП 352 снаружи каркасной стены между гидроветрозащитой и наружной обшивкой устраивают вентиляционный зазор не меньше 2,5 см. Без него мембрана и плиты не просыхают.

Почему снаружи нельзя положить плёнку вместо мембраны?

Пар идёт из дома сквозь стену и должен выходить наружу. По п. 11.6.7 СП 352 слои снаружи утеплителя не должны этому мешать. Плёнка, которая пар не пропускает, запрёт влагу в утеплителе.

Что нужно под вертикальной облицовкой каркасного дома?

Горизонтальные рейки, а под ними по мембране — вертикальная контробрешётка. Без неё горизонтальные рейки перекроют путь воздуху в зазоре.

На какой высоте от земли заканчивают деревянную обшивку?

По п. 11.2.3 СП 352 при деревянной обшивке расстояние от её низа до планировочной отметки земли — не меньше 250 мм. Внизу стены летят брызги и лежит снег.

Нужно ли закрывать вентзазор снизу?

Глухо — нет: внизу воздух входит в зазор. Вход закрывают сеткой или перфорированной планкой, которые пропускают воздух и не пускают насекомых и птиц.

Обошьёте ли каркасный дом снаружи?

Да. Проверяем основание и ветрозащиту, ставим обрешётку с зазором и монтируем облицовку — имитацию бруса, планкен, вагонку, блок-хаус или сайдинг. Цену называем после осмотра — в смете по этапам. Выезд и смета бесплатно.
